Unterschächen
H17 Klausenstrasse

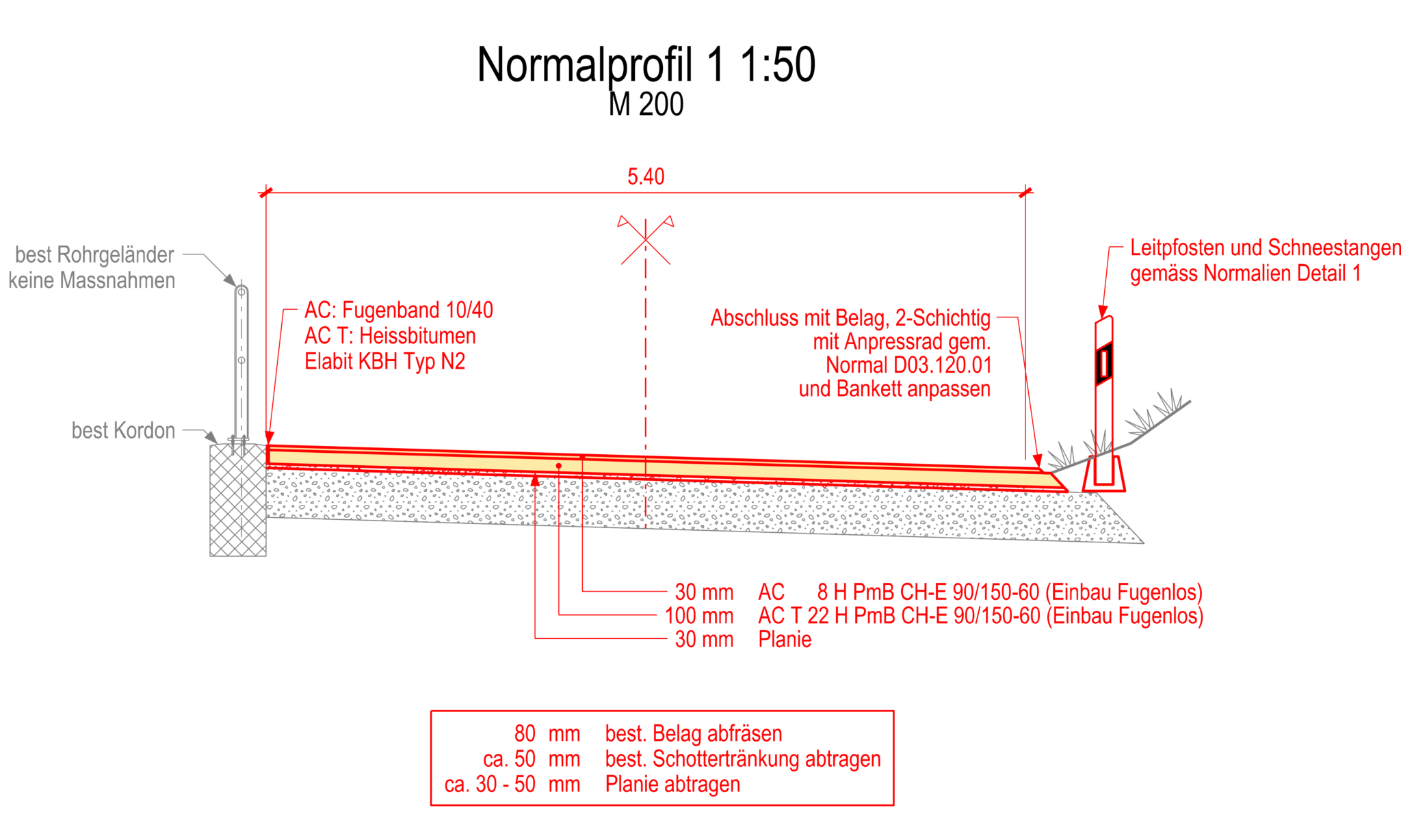

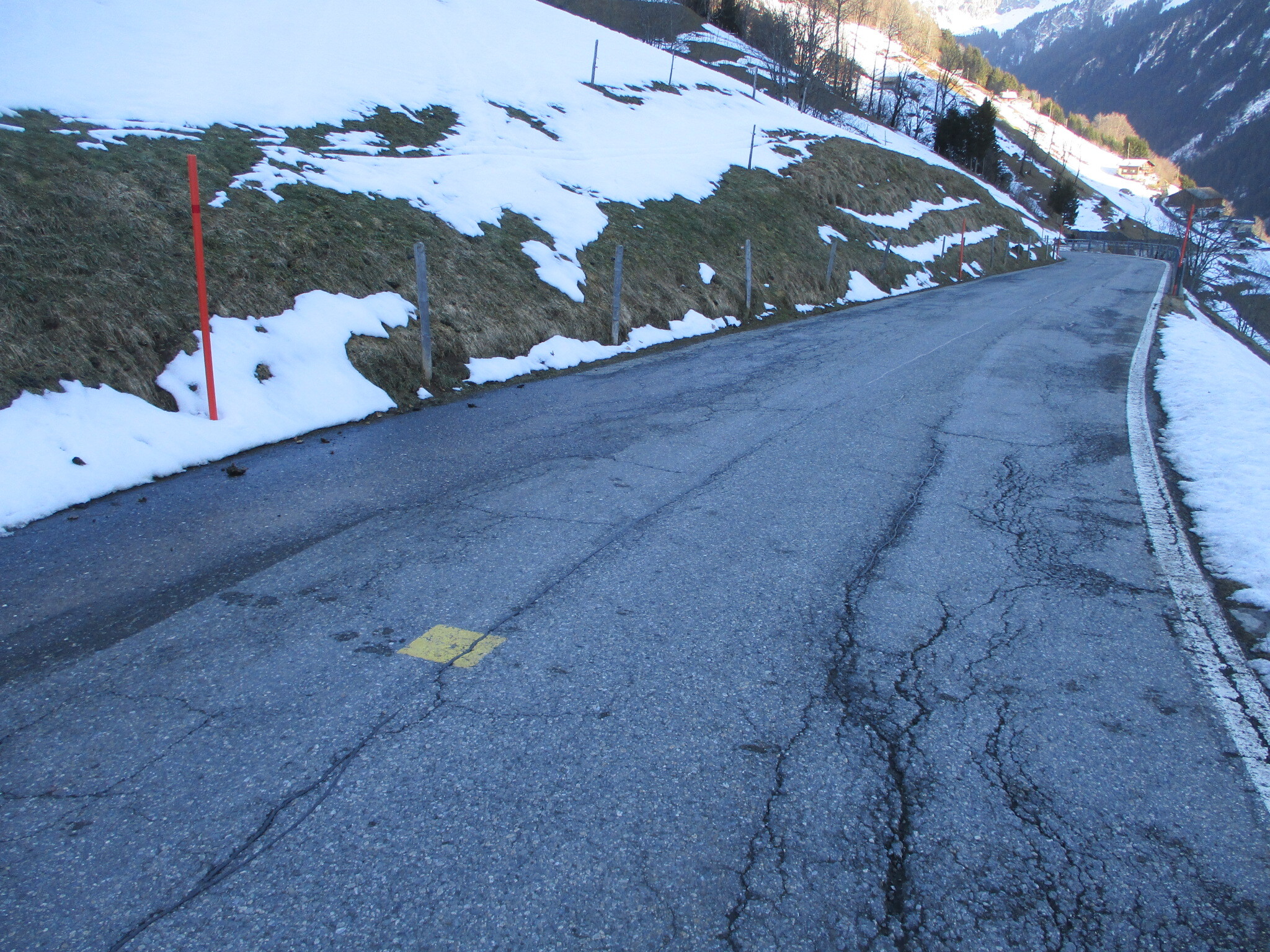

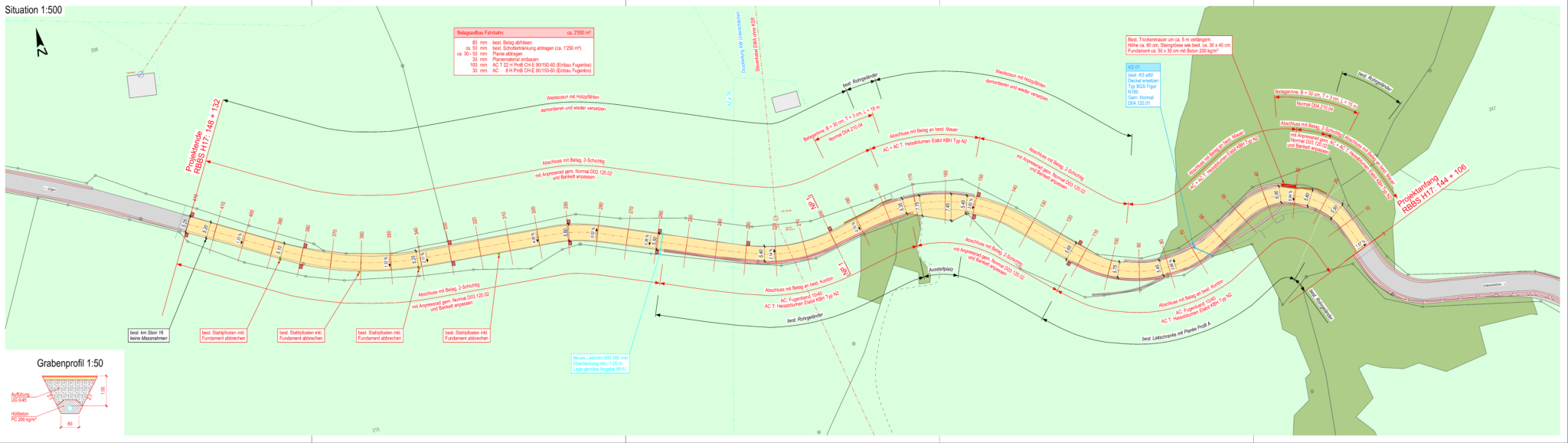

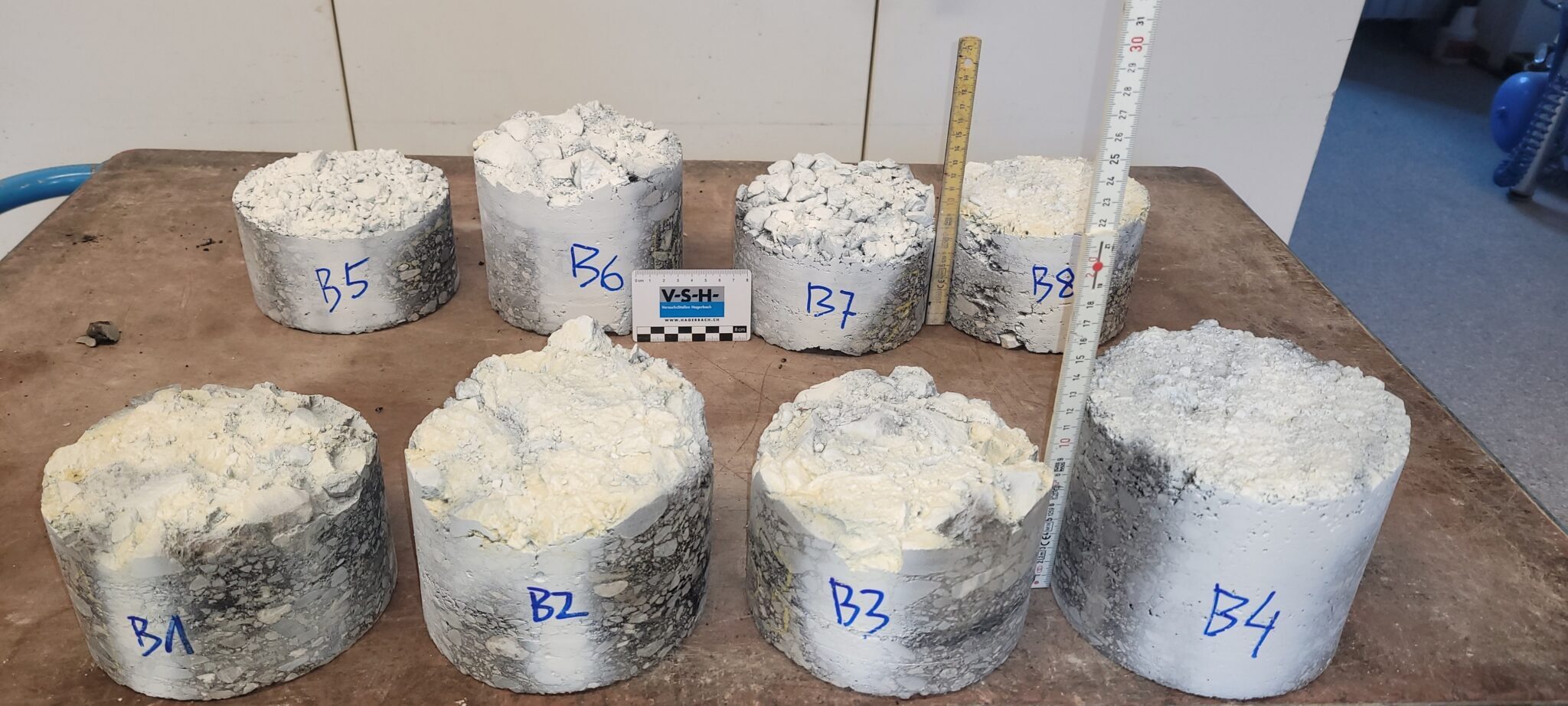

Der bestehende Belag auf der Klausenstrasse ist ein einem schlechten Zustand und muss ersetzt werden. Bohrkernuntersuchungen haben ergeben, dass die untere Schicht des bestehenden Belages stark PAK-haltig ist. Der Belags-abbruch erfolgt in 2 Schichten. Die obere Schicht von ca. 80 mm wird abgefräst. Die untere, PAK-haltige Schottertränkung wird konventionell abgebrochen. Der neue Belag wird 2-schichtig eingebaut. Tragschicht ACT 22H, 100 mm und Deckschicht AC 8H, 30 mm. Die Lage, sowie Längs- und Quergefälle werden übernommen. Am Strassenrand werden neue Leitpfosten und Hülsen für Schneestangen versetzt. Beidseits werden neue Randmarkierungen ausgeführt. Die Ausführung erfolgt vor der Öffnung der Klausenpassstrasse im Frühling. Die Bauzeit dauert 2 bis 3 Wochen. Die Strasse ist während der Ausführung zeitweise gesperrt.
Bauherrschaft
Amt für Tiefbau Kanton Uri
Termine
Realisierung April 2026
Leistung
Projektierung und Ausschreibung
